Реновация промышленных зон - это поэтапное преобразование бывших производственных территорий в безопасные, юридически допустимые и экономически жизнеспособные городские пространства. Начинать следует с инвентаризации земель и зданий, экологических изысканий, проверки правового статуса, расчёта инфраструктурных ограничений и только затем переходить к концепции, финансированию и строительству.
Ключевые ориентиры при трансформации промзоны
- Зафиксируйте историю использования участка, собственников, ограничения и фактическое состояние объектов.
- Проводите экологическое обследование до выбора будущих функций: жильё, офисы, производство и общественные пространства предъявляют разные требования.
- Не закладывайте жилую застройку, пока не подтверждены допустимость вида использования, санитарные ограничения и возможность подключения сетей.
- Разделяйте проект на очереди с понятными контрольными точками: земля, разрешения, инженерная подготовка, строительство и ввод.
- Сопоставляйте финансовую модель с рисками очистки территории, реконструкции зданий, переноса сетей и создания дорог.
Диагностика территории: история, загрязнения и конструктивные риски
Реновация подходит для территорий с устойчивым городским спросом, доступом к транспорту и возможностью правомерно изменить функции. Она нецелесообразна до устранения критического загрязнения, нерешённых имущественных споров, неприемлемых санитарных ограничений или отсутствия технической возможности подключить основные сети.
Подготовительный чек-лист
- Соберите архивные планы, сведения о прежних производствах, паспорта зданий и документы на земельные участки.
- Проверьте границы участка, красные линии, зоны с особыми условиями использования территории и охранные ограничения.
- Закажите инженерно-геодезические, геологические и экологические изыскания у компетентных организаций.
- Проведите обследование несущих конструкций, фундаментов, кровель и подземных сооружений.
- Составьте реестр рисков с владельцем каждого риска, способом проверки и контрольной датой.
В экологическом обследовании важно определить загрязняющие вещества, глубину и площадь распространения, возможные пути миграции и требуемый способ обращения с грунтом. Уровни допустимых концентраций нельзя назначать по универсальному шаблону: применяются действующие нормативы и конкретное назначение территории.
Правовое поле и экологическое сопровождение: разрешения, оценка воздействия и мониторинг
До разработки архитектурной концепции проверьте градостроительный регламент, вид разрешённого использования, документы территориального планирования и возможность размещения заявленных объектов. Перечень процедур зависит от региона, масштаба проекта, категории земель, характера загрязнения и состава будущих функций.
Что понадобится для управляемого проекта

- выписка из ЕГРН и комплект правоустанавливающих документов;
- градостроительная документация и сведения о территориальных ограничениях;
- результаты инженерных и экологических изысканий;
- схема существующих и планируемых инженерных сетей;
- обоснование санитарно-защитных зон и иных ограничений, если они применимы;
- проект рекультивации, обращения с загрязнённым грунтом и производственного экологического контроля, если это требуется;
- технические условия на подключение и согласования с владельцами инфраструктуры;
- документы для общественных процедур и экспертиз в предусмотренных законом случаях.
Назначьте экологического координатора и ведите журнал проб, лабораторных протоколов, вывоза грунта, инцидентов и корректирующих мер. До перехода к строительству должна быть подтверждена не только очистка, но и пригодность участка для конкретного сценария использования.

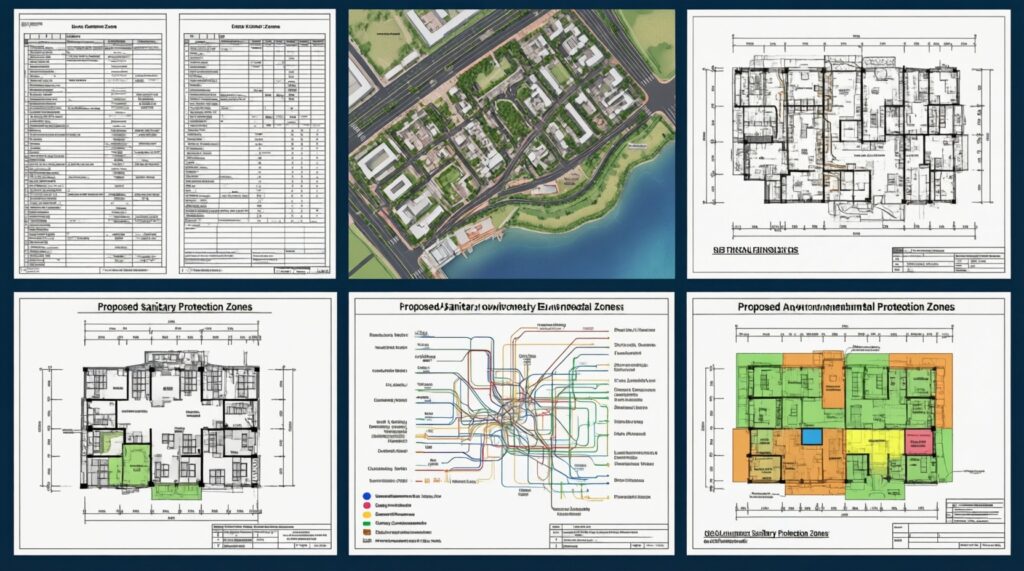

Градостроительная концепция: зонирование, функции и интеграция с городом
Преобразование промышленных зон в жилые кварталы требует согласования плотности, транспорта, социальной инфраструктуры, санитарных разрывов и этапности. Концепция должна показывать, как территория будет работать после завершения первой очереди, а не только выглядеть на визуализации.
-
Определите исходные ограничения.
Нанесите на единую схему участки, здания, сети, охранные зоны, загрязнения, шумовые источники, подъездные пути и участки с ограниченной несущей способностью.- Отдельно отметьте зоны, где строительство временно запрещено.
- Зафиксируйте данные, требующие дополнительной проверки.
-
Сформируйте набор функций.
Разделите территории на жилые, общественно-деловые, производственные, складские, рекреационные и транспортные зоны. Сохраняйте совместимость функций с санитарными и шумовыми требованиями. -
Постройте транспортный каркас.
Определите въезды, пешеходные связи, общественный транспорт, велосипедные маршруты, пожарные проезды и места обслуживания грузового движения. Не переносите решение о дорогах на финальную стадию. -
Решите вопрос социальной инфраструктуры.
Проверьте потребность в объектах образования, здравоохранения, спорта, торговли и общественных пространствах по очередям освоения. Для каждой очереди укажите источник финансирования и срок готовности. -
Выберите здания для сохранения.
Сравните стоимость реконструкции, усиления конструкций, адаптации инженерных систем и нового строительства. Сохранение оправдано, если объект имеет техническую, культурную или экономическую ценность. -
Подготовьте мастер-план и показатели.
Зафиксируйте границы этапов, площади функций, высотность, обеспеченность сетями, транспортную доступность и критерии готовности. Проверьте модель на сценариях изменения спроса и стоимости строительства.
Финансирование и модели реализации: инвесторы, ППП и поэтапные схемы
Инвестиции в редевелопмент промышленных зон требуют отдельного резерва на юридическую консолидацию, обследования, рекультивацию, перенос сетей и создание инфраструктуры. Финансовая модель должна показывать денежные потоки по очередям и условия, при которых следующая очередь запускается.
| Модель | Когда уместна | Основные риски | Сроки и бюджет | Заинтересованные стороны |
|---|---|---|---|---|
| Частный девелопер | Собственность консолидирована, спрос подтверждён | Экология, сети, разрешения, продажи | Зависят от очередности и сложности участка | Собственник, девелопер, банки, город |
| Поэтапное освоение | Территория крупная или требует дорогой подготовки | Рост стоимости, разрыв финансирования, изменение спроса | Бюджет распределяется между очередями, общий срок увеличивается | Девелопер, инвесторы, операторы сетей, город |
| Публично-частное партнёрство | Нужны дороги, сети или социальные объекты | Сложная контрактная структура и распределение обязательств | Подготовка дольше, инфраструктурная часть может быть крупной | Публичная сторона, частный партнёр, кредиторы |
| Адаптивное переиспользование | Существующие здания пригодны для новых функций | Скрытые дефекты, ограничения планировок и инженерии | Часто позволяет запускать отдельные объекты раньше, но требует точного обследования | Собственник, архитектор, инвестор, будущий оператор |
Проверка финансовой модели
- Права на землю и здания подтверждены, а спорные объекты исключены из базового сценария.
- Стоимость экологической подготовки рассчитана по результатам изысканий, а не по аналогам без поправок.
- Получены предварительные условия подключения сетей и определены платёжные обязательства.
- Для каждой очереди указаны источники финансирования, критический путь и резерв на неопределённость.
- Доходы и расходы разделены по функциям: жильё, коммерция, общественные объекты и инфраструктура.
- Определены условия остановки проекта при ухудшении спроса, удорожании подготовки или изменении требований.
- Есть независимая проверка технических, юридических и финансовых предпосылок.
Инфраструктурные решения и устойчивость: сети, энергоэффективность и зеленая инфраструктура
Инфраструктуру следует проектировать по фактической нагрузке будущих функций и с учётом поэтапного ввода. Для бывших производственных территорий особенно важны состояние подземных коммуникаций, разделение потоков, ливневая канализация, пожарная безопасность и защита от повторного загрязнения.
Ошибки, которые повышают стоимость проекта
- Использование старых схем сетей без инструментальной проверки их положения и состояния.
- Расчёт мощностей только для первой очереди без резерва для последующего освоения.
- Размещение жилья рядом с сохраняемыми источниками шума, выбросов или грузовым движением.
- Отсутствие отдельного решения для ливневых стоков и загрязнённых площадок.
- Посадка деревьев и устройство общественных пространств до завершения работ с грунтом.
- Недооценка пожарных проездов, разворотных площадок и доступа аварийных служб.
- Применение энергоэффективных технологий без расчёта обслуживания, ремонта и замены оборудования.
План работ и чек-лист управления рисками на этапе строительства
Проект реновации промышленной территории следует вести через контрольные ворота: переходить к следующей стадии только после документального подтверждения готовности предыдущей. Все изменения фиксируйте в журнале решений с указанием причины, стоимости, срока и ответственного лица.
Последовательность управления

- Подготовка. Утвердите исходные данные, границы работ, календарный план, бюджет и матрицу ответственности.
- Инженерная подготовка. Организуйте ограждение, безопасный доступ, отключение опасных коммуникаций, демонтаж и обращение с отходами.
- Экологический контроль. Проводите отбор проб, контроль пылеобразования, документирование вывоза грунта и проверку целостности защитных решений.
- Строительство и приёмка. Принимайте скрытые работы по актам, проверяйте исполнительную документацию, сети, пожарные решения и соответствие проекту.
Альтернативы при изменении исходных условий
- Сохранить часть производственной функции. Уместно, если объект экономически активен и его влияние можно отделить от общественных и жилых зон.
- Начать с временных или коммерческих функций. Подходит для проверки спроса и постепенного запуска территории при ещё не завершённой подготовке всех очередей.
- Сконцентрироваться на реконструкции. Рационально, если здания имеют пригодный конструктив и их адаптация дешевле нового строительства.
- Отложить освоение. Безопаснее, если загрязнение, правовой статус или инженерные мощности пока не подтверждены документально.
Практические ответы и решения для типичных сложностей
Можно ли сразу размещать жильё на бывшей промышленной территории?
Нет, сначала нужно подтвердить правовую допустимость, экологическую безопасность, соответствие санитарным ограничениям и наличие инфраструктуры. Решение принимают для конкретного участка и предполагаемой функции.
Кто должен выполнять экологическое обследование?
Организация с необходимыми компетенциями и допусками, способная провести отбор проб, лабораторные исследования и подготовить обоснованные рекомендации по обращению с загрязнёнными грунтами.
Что делать, если собственников несколько?
Составьте реестр прав и обременений, определите участки, необходимые для единого проекта, и выберите юридический механизм консолидации. До подтверждения контроля над ключевыми участками не следует утверждать окончательную финансовую модель.
Как понять, готова ли территория к строительству?
Должны быть закрыты контрольные вопросы по правам, изысканиям, разрешениям, сетям, экологическим мероприятиям, проектной документации и безопасной организации работ. Каждое решение подтверждается документом, а не устной договорённостью.
Когда выбирать поэтапное освоение?
Когда территория крупная, подготовка дорогая, а спрос или финансирование нужно проверять постепенно. Первая очередь должна иметь самостоятельный доступ, инженерное обеспечение и понятный сценарий эксплуатации.
Как снизить риск роста бюджета?
Проведите ранние обследования, разделите базовые и альтернативные решения, заложите резервы и установите процедуру управления изменениями. Наиболее дорогие неопределённости нужно проверять до заключения строительных контрактов.
Можно ли сохранить исторические промышленные здания?
Да, если их техническое состояние, правовой статус и будущая функция это позволяют. Решение принимают после конструктивного обследования и сравнения стоимости адаптации с новым строительством.
